江西电建公司112个分布式光伏项目全容量并网发电

发布日期:2025-05-07 信息来源:江西电建公司 作者:黄东旭 曾玲玲 张广裕 字号:[ ]

112个分布式光伏项目星罗棋布,343.21兆瓦装机重任扛在肩头,协调千头万绪,施工阻碍重重,这道破局的必答题该如何解?

看江西电建铁军层层突围,以“三化攻坚”策略定方向,采用“日调度、周总结”机制,倒排工期、挂图作战,用50余个日夜兼程,一步步夯实地基,一步步点亮奇迹。

红色旗帜在一线飘扬

“哪里有急难险重任务,哪里就有党的旗帜!”

江西电建公司广西区域分布式光伏指挥部,一场并网攻坚“党员先锋突击队”授旗仪式正在举行,先锋队队长郑重接过旗帜,带领全体队员庄严宣誓:严守安全质量关,坚决打赢并网攻坚战,请党组织放心!

深化节点控制、加强人员调配、抓好过程管控……自3月起,由该公司综合能源公司负责的112个分布式光伏项目全部进入并网阶段,管理难度成倍增长。面对既定节点目标,综合能源公司党支部迅速召开会议,将并网攻坚指挥部设在项目一线,党支部全体班子成员亲自“挂帅”,靠前站位,靠前指挥。

成立党员先锋队、青年突击队,党员干部带领项目团队以更高标准、更严要求推进各项作业,分解细化施工任务为周计划、日计划,抓好工程技术、安全质量管控、施工组织协调等各项保障工作,为完成全容量并网节点目标注入红色力量。

网格化攻坚专班利刃出鞘

项目建设高峰期,多方协调、资源统筹及风险管控等工作“交错纵横”,并网攻坚专班应运而生——发扬“协同、学习、创新、激励、安全、包容”十二字团队文化,项目管理网格化、施工组织标准化、资源调度合理化多线并进,倒排工期、挂图作战。

该专班充分发挥牵头总抓作用,推动项目建设各层级高速运转:项目团队与电网等相关部门密切对接,精心准备、严格把关,确保各环节手续合规完整;各区域网格长运用数字化手段,实时监控项目现场,及时发现并解决问题;公司各职能部门提供赋能支持,结合实际科学设置33个监控点,靶向攻坚重点施治。

从白天到黑夜,从烈日当空到华灯初上,有人风雨无阻巡检排障,筑牢安全防线,有人暂别家人坚守岗位,诠释责任担当……专班成员与时间赛跑,深入研究相关政策,积极协调各方,优化并网方案,攻克一个又一个难题。

调兵遣将攻克资料堡垒

“这是我们首次接触OMS系统,若不能按时完成任务指标将直接影响并网进度!”

并网攻坚正在如火如荼的进行,一项信息上传工作成为了阻碍项目推进最大的“拦路虎”——OMS系统共涵盖9个模块,公司需负责其中7个模块中112个子项的信息上传工作,各子项上传完成率达100%才可生成并网通知书。

此时正值上传高峰期,上传人员多、网络延迟高,资料上传推进迟缓。

“就是要逢山开路,遇水搭桥!”综合能源公司党支部书记彭邦术目光如炬。

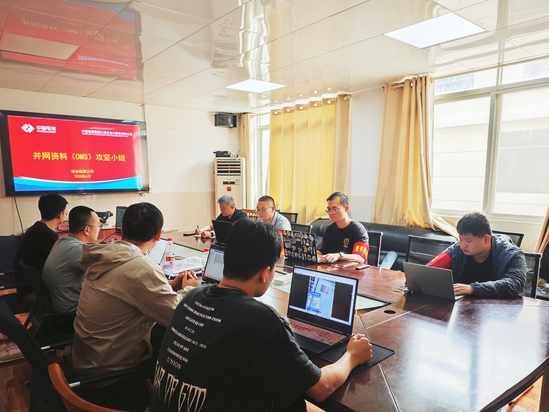

一支由综合能源公司各分布式光伏运营中心技术人员组成的9人OMS系统工作小组迅速成立,做好上下游对接,采取三班倒模式,全天24小时不间断进行资料上传。历时17天连续奋战,7个模块中112个子项上传完成率均达100%,为项目顺利并网奠定了坚实基础。

4月30日,江西电建公司112个分布式光伏项目全容量并网发电。

当第一抹朝阳掠过光伏板阵列,电建铁军用汗水铸就的数字正在跃动,那是112座能源堡垒,是点亮万家灯火的温度,343.21不止是数字,是不负韶华,风光万里。那些匆匆的脚步、默默的坚守,把一个个“不可能”变为“可能”。看啊,电建铁军正在续写一个又一个新的奇迹。
